RC造で工事が長期間中断した現場を再開する際の確認ポイント

建築工事は、さまざまな事情により途中で中断することがあります。特に基礎工事の段階で一定期間工事が止まり、その後再開する場合には、既に施工された部分の状態を確認し、必要に応じて補修や是正を行ったうえで工事を再開することが重要です。

ここでは、RC造建物の工事が約1年間中断したケースを想定し、再開時に整理しておくべき主な確認事項をまとめます。

1. 工事中断期間と施工状況の整理

まず、工事がどの段階で中断したのかを整理します。主に確認する内容は次のとおりです。

  • 工事が中断した時期と期間
  • 中断時点での施工進捗(基礎・基礎梁・柱配筋など)
  • 施工済み部分と設計図書との整合
  • 現場の現況確認(写真記録)

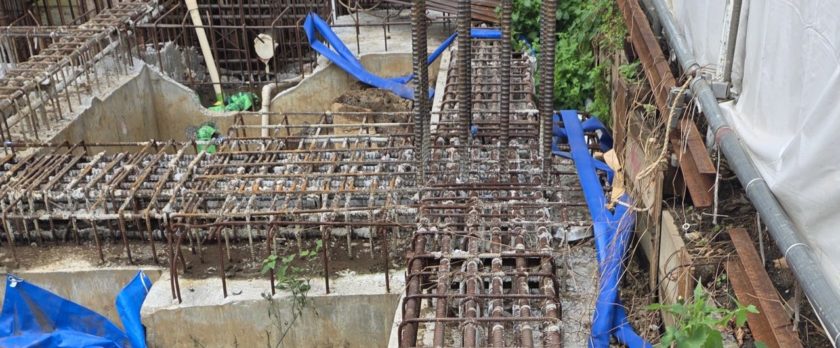

現況写真については、撮影日を明確にしたうえで最新の状態を記録することが重要です。

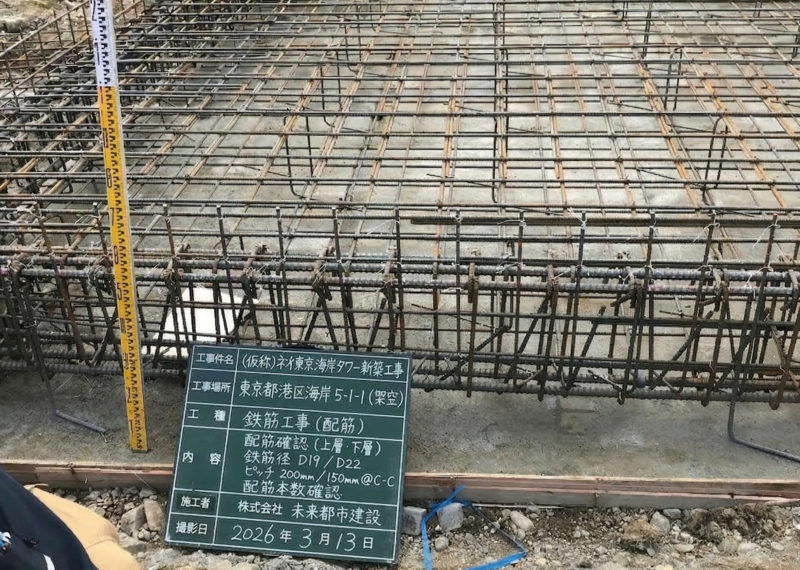

長期間中断したRC造工事現場の現況確認
現場の現況確認時は、撮影日を入れた写真記録が必須となります

2. 施工済み構造体の状態確認

既に施工されているコンクリートや鉄筋について、劣化や損傷がないか確認します。主な確認項目は次のとおりです。

鉄筋の状態

  • 錆の発生状況
  • 養生の有無
  • 断面欠損の可能性

一般的に鉄筋の表面に軽度の錆が見られる程度であれば構造上問題になることはありませんが、状況によっては錆を除去したうえで鉄筋径を確認することもあります。

コンクリートの状態

  • ひび割れの有無
  • 表面欠損や浮きの有無
  • 打継ぎ面の状態

ひび割れが確認された場合には、構造的な影響の有無や補修の必要性について専門的な視点から判断します。

3. 基礎部分の確認

基礎工事の途中で中断している場合には、現場環境の変化にも注意が必要です。

  • 基礎梁コンクリートのひび割れ
  • 根切り底や地盤の状態
  • 湧水や雨水の影響
  • 型枠材や鉄筋など資材の状態

長期間の中断では、雨水の影響や土の緩みなど、現場条件が変化している可能性があります。

4. 補修および是正方針の整理

調査結果を踏まえ、必要な補修や是正方法を整理します。例えば次のような対応が考えられます。

  • 鉄筋の清掃や防錆処理
  • コンクリートひび割れの補修
  • 打継ぎ面の処理(レイタンス除去・目荒らしなど)
  • 排水や湧水への対応

既存部分を活用して施工を続ける場合には、構造性能や耐久性に影響がないことを確認したうえで再開することが重要です。

5. コンクリートの中性化や強度確認について

工事中断時の確認項目として、コンクリートの中性化調査(シュミットハンマー試験やコア抜き試験)が挙げられることがあります。しかし、1年程度の中断期間であれば、これらはやや過大な対応となるケースも多いと考えられます。

コンクリートの中性化は一般にゆっくり進行する現象であり、進行速度は時間の平方根に比例するとされています。通常の環境では、1年で進行する中性化深さは数 mm 程度とされます。

一方、基礎や基礎梁の鉄筋のかぶり厚さは一般に50~70 mm程度確保されているため、1年間の中断によって鉄筋腐食につながる可能性は通常考えにくいと言えます。

また、コア抜きによる強度確認についても、コンクリートは打設後すぐに強度が低下するものではありません。むしろセメントの水和反応は長期間継続するため、数十年程度のスパンでは強度は徐々に増加する傾向があります。したがって、1年前に打設されたコンクリートが経年によって弱くなっているという状況は通常想定されません

6. 養生に関する再評価について

施工済みコンクリートについて「養生が不十分だった可能性」を再評価するという指摘がなされることもあります。しかし、コンクリート養生の影響が大きいのは、打設直後から数日〜数週間程度の初期期間です。

そのため、1年経過した段階で養生状態を直接評価することは実務上困難であり、確認を行う場合には以下の確認が現実的です。

  • 当時の施工記録
  • 打設記録
  • 品質管理資料

7. 今後の施工体制の確認

工事再開にあたっては、施工体制や監理体制の整理も重要です。

  • 元請・下請体制の確認
  • 施工管理体制
  • 工事監理体制
  • 技術者・技能者の配置

また、施工済み部分については、確認申請図書との整合や法令適合の確認を行っておくことが求められます。

まとめ

長期間中断した建築工事を再開する際には、以下のプロセスを通じて安全性と品質を確保することが重要です。

  • 施工済み部分の状態確認
  • 必要な補修や是正方針の整理
  • 施工体制の再確認

一方で、確認項目の中には、中断期間や施工条件を踏まえると必ずしも必要性が高くない調査が含まれる場合もあります。現場の状況を踏まえながら、合理的な範囲で確認事項を整理することが、円滑な工事再開につながります。
